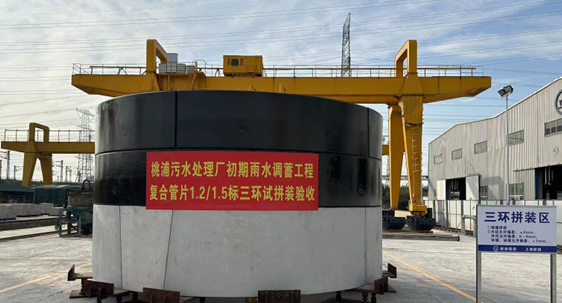

上海桃浦初雨調蓄工程位于普陀區,建成后將減少區域內初期雨水對河道水質的影響,改善周邊河道水環境質量,對提升初期雨水治理能力、切實保護城市水環境具有非常重要的意義。其中的1.2及1.5標由上海建工基礎集團承建。

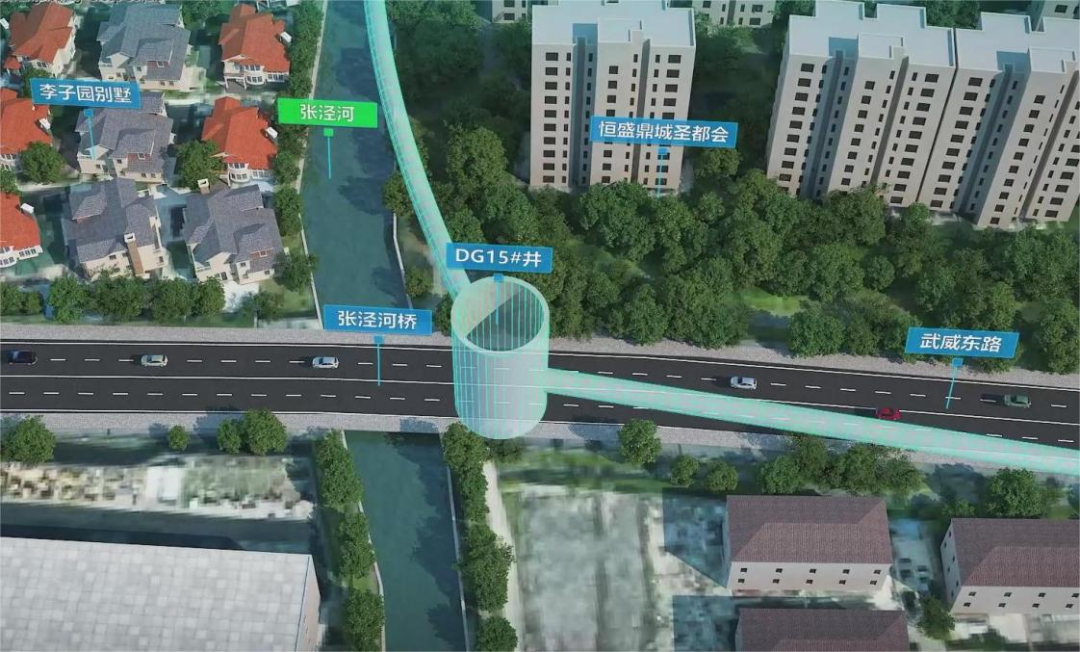

項目原擬建的工作井DG15地理位置特殊,臨近周邊居民小區、道路橋梁,施工占地大、難度高,對周邊社區影響大。經過業主單位、設計單位的充分研判,項目建設方案進一步優化,決定取消DG15井位。

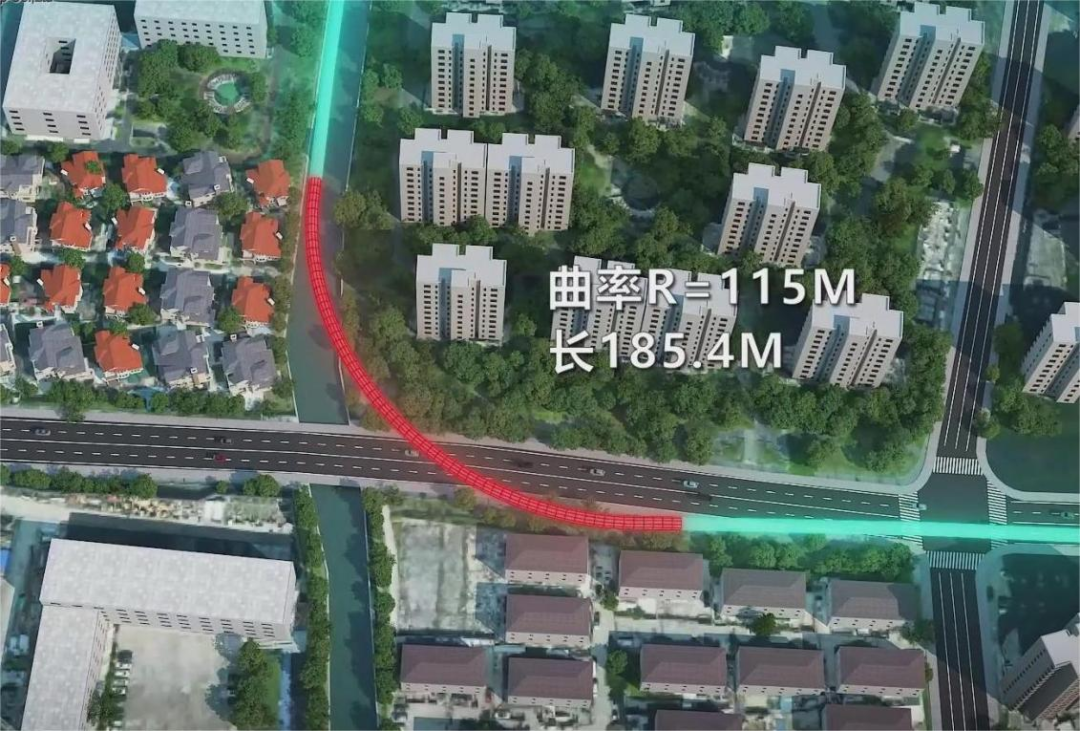

方案優化后,DG16-DG14井區間為一段曲率半徑R=115米,長度185.3米的急曲線盾構隧道,隧道穿越主要涉及④1灰色淤泥質粘土(標準貫入N擊為1.4)、局部穿越⑤1灰色粘土軟弱土層(標準貫入N擊為3.7)。
在這之前,急曲線盾構掘進穿越中心城區軟弱淤泥質土層,尚無成熟的案例可以借鑒。在中心城區軟弱淤泥質土層中,盾構機姿態及隧道軸線控制難度極大,這是一個全新的挑戰。
多項關鍵技術成功運用
基礎集團聯合業主單位、設計單位以及設備制造商成立技術攻堅團隊和科研課題組,開展系統化的軟土地層急曲線盾構關鍵技術攻關與研究,并成功取得上海市建委科研課題立項。

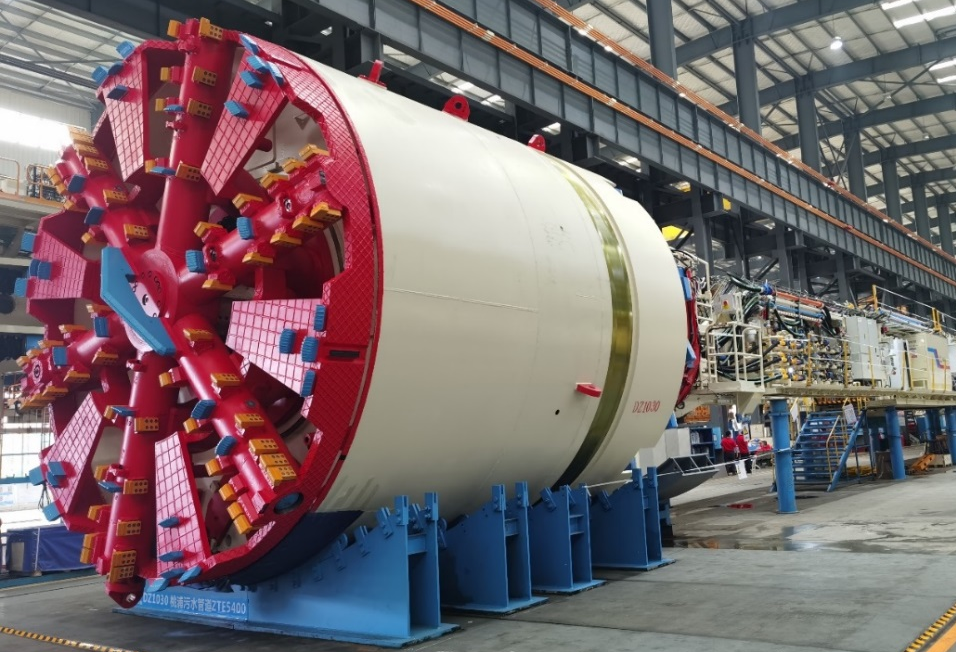

作為實施單位,基礎集團聯合廠商對盾構機及后配套設備進行針對性設計研發,在球鉸、仿形刀、臺車等采取針對性措施,解決了急曲線盾構機的可通過性難題。

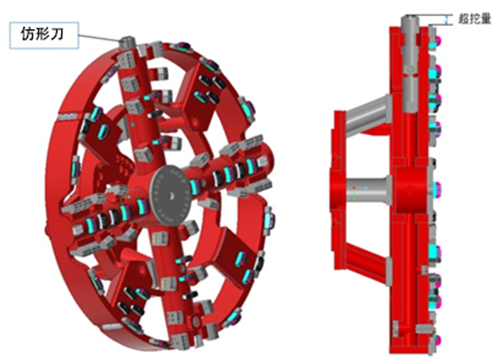

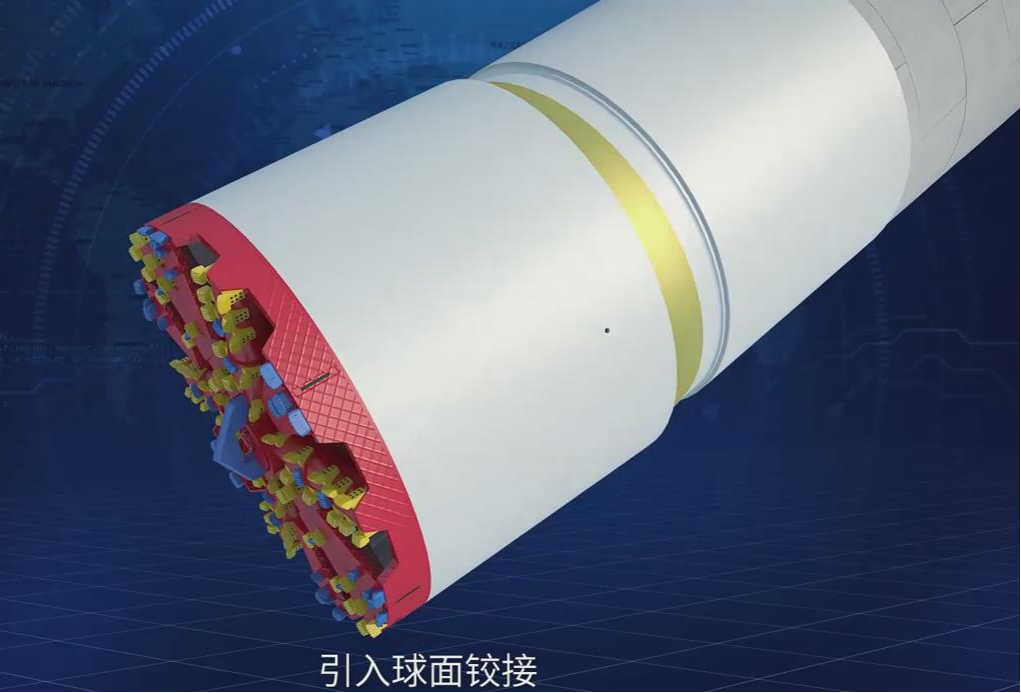

盾構機采用球形鉸接設計,使主機實現超小半徑轉彎功能。開發相適應的新型鉸接密封設計,進一步降低滲漏風險。考慮設計富裕量,盾構機最小設計轉彎半徑達80米。數控仿形刀一備一用,實現可視化精準超挖,最大超挖量可達5厘米。
螺旋機前端同步創新性采用被動球鉸設計,可跟隨前盾擺動,解決了急曲線段螺旋機與管片及臺車設備的空間干涉問題。皮帶輸送機具有輔助調向功能,滿足急曲線彎道輸送需求。優化臺車長度,采取運輸編組定制小型化、預設彎軌等措施。
面對急曲線段軟弱土層無法提供充足的側向力問題,基礎集團提出對穿越區域土體預加固的方案,并聯合同濟大學開展數理模型分析,驗證土體預加固的必要性,經市建科委咨詢論證,最終確定偏心“門”字加固形式,達到技術可行性和經濟性的平衡。

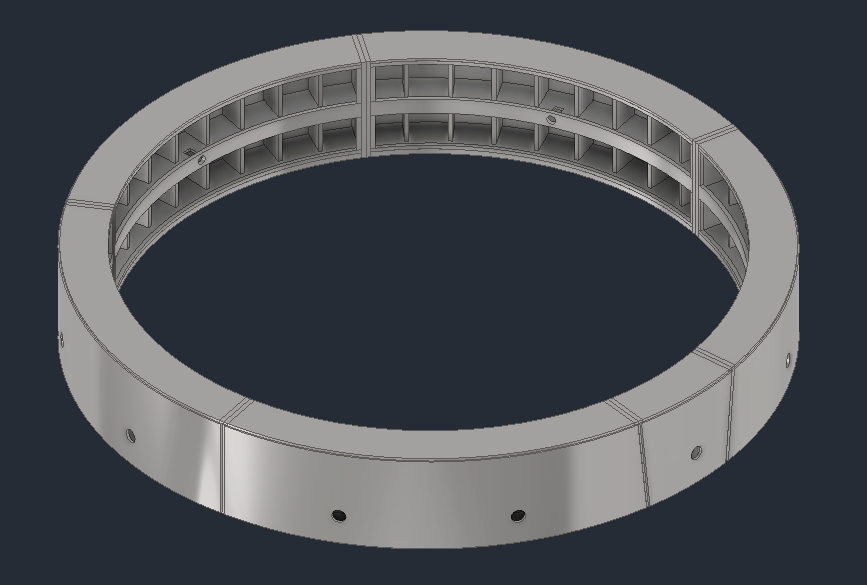

同時借鑒特殊管片應用經驗,緊密結合設計,優化急曲線段管片設計,經過三維軟件擬合,選用800毫米小寬幅預填充砼鋼管片,通過上海土木協會意見咨詢,論證了小寬幅預填充鋼管片的加工拼裝工藝。在滿足曲線隧道楔形量需求的同時,避免了側向分力對隧道影響造成的管片破碎現象。

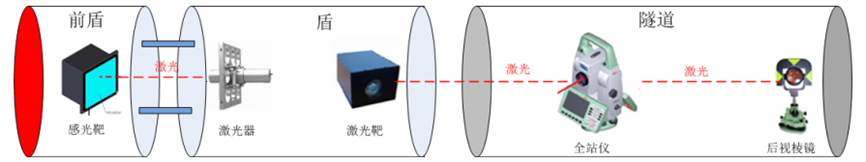

急曲線段盾構機超挖量大,基礎集團就引入盾構殼體克泥效注漿工藝,及時填充超挖間隙,有效控制隧道軸線與周邊土體沉降。首次成功應用微型管片固定樁新技術,以快速凝固注漿型囊袋填充管片與土體間隙,形成有效支撐,有效減少隧道位移量。運用雙儀器聯動式自動導向技術,加長有效觀測距離,解決急曲線隧道測量難題。

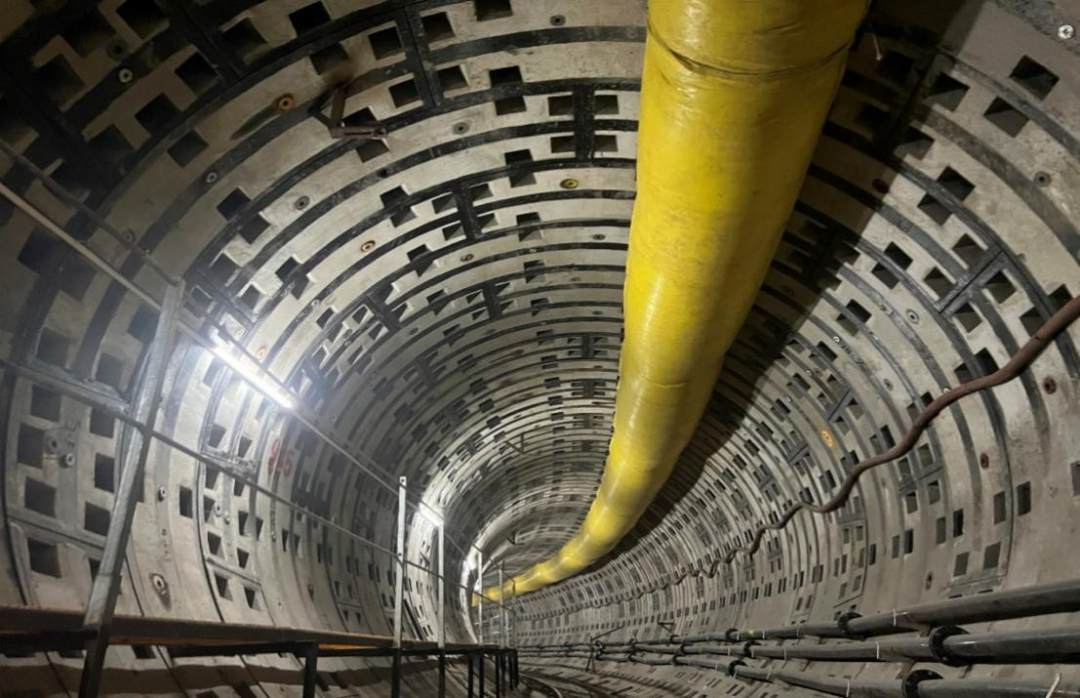

在2023年底到2024年初的54天中,總長185米、曲率半徑115米的急曲線段盾構隧道圓滿完成,軸線偏差小于3厘米,隧道沿線沉降控制在1厘米以內,實現了小偏差微擾動盾構施工。
