今天(5月18日),伴隨著刀盤轟轟的旋轉聲,武漢地鐵“昆侖33號”盾構機破土而出,騰龍大道站-巨龍大道站區間順利貫通。這也標志著武漢地鐵前川線一期實現全線“洞通”。
武漢地鐵前川線設7站 與2號線換乘

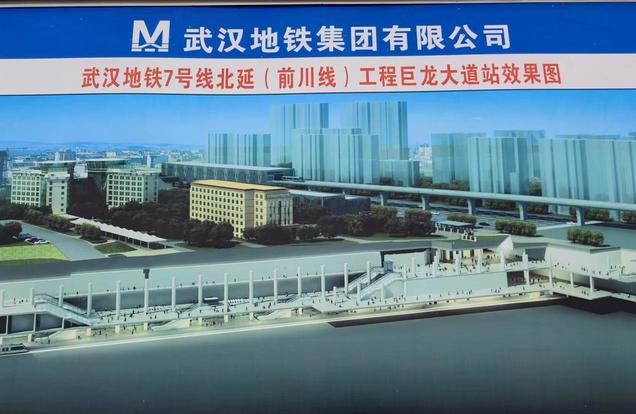

武漢地鐵前川線工程將分兩期建設,前川線一期由園博園北站(不含)至橫店站,全長21.12km,共7座車站:馬池站、湯云海站、巨龍大道站、騰龍大道站4座車站為地下站;天陽路站、臨空北路站、橫店站3座車站為高架站。其中,換乘站有2座:巨龍大道站可與既有2號線換乘,天陽路站預留天河機場樞紐方向接軌條件。
武漢地鐵建設事業總部一級項目經理李結元介紹,繼首臺盾構始發以來,建設人員在這條線上連續作業480多個日夜。武漢地鐵前川線的地鐵建設者成功克服了盾構穿越粉質黏土、圓礫礫砂、硅質白云巖、風化礫巖等多達7種地層結構。武漢地鐵采用多種新技術、新工法,拿出了亮眼的“成績單”:
全國首創基坑工程裝配式空心鋼管混凝土支撐
在前川線湯云海站-馬池站區間2號風井成功應用,效果良好。該新產品在工廠預制,可多次循環使用,高效安拆且安全可靠,可有效替代傳統混凝土支撐。鋼支撐內填充采用離心工藝形成的超高強、高纖維C105混凝土,綜合了鋼結構和混凝土兩者優勢,可達到更高的強度和剛度。經測算,裝配式支撐多次循環使用條件下,相對于傳統現澆混凝土支撐,可降低碳排放量約75%,節能減排效應突出。
下穿精準度高
前川線穿越眾多建構筑物,施工作業難度極大。沿線盾構下穿漢孝城際鐵路、地鐵2號線、北四環線及機場高速,及府河、后湖、金銀湖等。特別是盾構近距離下穿既有地鐵2號線,4條單線雙層疊交呈“井”字形,豎向最小凈距約2.7m,穿越長度范圍約24m。下穿段地層為上部粉質黏土夾碎石地層,并存有孤石;下部為中分化白云巖地層,平均飽和單軸抗壓強度74.2MPa,比混凝土還硬,屬于典型的上軟下硬地層,盾構姿態控制較為困難。前川線項目部通過邀請盾構及掘進技術國家重點實驗室等國內知名專家進行論證,共同研討制定施工方案;通過工藝性試驗,選取最優的盾構下穿施工參數及控制指標;在下穿段既有線隧道內道床和管片上設置多達56個監測點“等舉措,以“零沉降”的精度,成功攻克復合地層下穿既有地鐵隧道這一國內公認的施工難題。
長距離盾構區間多
本項目長區間較多,全線共9個地下區間,平均站間距3.39km,最長盾構區間,湯云海站-馬池站區間長度約4.9km,盾構單頭掘進超過1.8km的區間多達5處,占比約55%。武漢地鐵建設事業總部業主代表龍再揚介紹,全線共投入盾構機14臺,由于區間長度較長,對盾構機性能要求較高,在掘進過程中,常壓或帶壓開倉10余次,更換各類刀具約300把。
目前,7座車站主體結構均已完工,此次實現全線“洞通”后,武漢軌道交通前川線一期將全面轉入鋪軌、裝飾裝修和機電設備安裝階段。前川線項目由武漢地鐵集團管理建設,中國水電四局、中鐵隧道局、中鐵十四局等單位參與實施。前川線全線串聯了黃陂前川城區、北車基地、臨空經濟產業示范區、盤龍城、東西湖區等重點發展地區,是武漢市重要的客運走廊之一。
