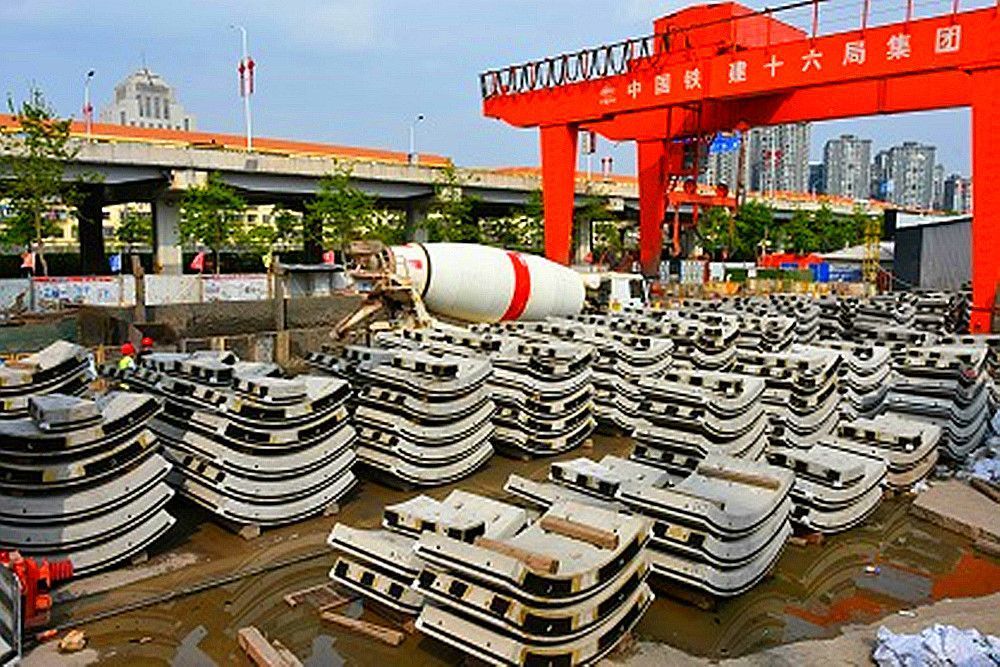

近日,昆明市首條盾構電纜隧道項目——220千伏永和(云紡)輸變電工程電纜通道土建工程項目施工現場,工人們正緊張有序作業,龍門吊、運輸車輛來回穿梭,項目整體框架已經拉開,各項工作有條不紊進行著。
“工作井方面,6座沉井全部施工完成,盾構1號接收井主體結構成功封頂,2號接收井底板澆筑完成;盾構區間隧道掘進上,始發井至1號接收井累計拼裝占總量2043環的80%;始發井至2號接收井累計掘進拼裝占總量1905環的70%,”該項目工程部部長李杰介紹,“站址明挖段剩余70米、下山段施工還正進行電纜遷改、土地征拆等前期準備工作,以按時兌現計劃工期。”為保障工程優質安全按期完工,自2020年12月開工以來,項目部堅持“抓現場就是抓發展”理念,嚴格遵守安全作業規程和相關規范規定,提早準備、優化方案,嚴把原材料進場關和施工工藝關;圍繞關鍵工序施工工期,建立專人專崗管理負責制,積極協調解決施工過程中出現的問題,做到“有呼必應、有問必解”;外加微信工作群實時上傳分析數據、運行物料實物和現場施工圖片,對盾構管片拼裝、開挖掘進、注漿等環節進行24小時監測分析,并加強各道工序間的溝通協調,做好前期征地拆遷、管線遷改類工作,確保整條施工線上的各道工序有效銜接。
“‘一年之計在于春’,項目部搶抓春光這一施工‘黃金期’,積極推廣新材料、新技術的應用,繼續維持機械設備良好運行狀態、保障勞務工人滿滿奮勁,同時,落實疫情防控措施,做到工程建設和疫情防控兩手抓、兩不誤,以全面沖刺首季任務目標不負春天、不負春城人民,為全年生產任務的順利完成贏得主動權。”項目負責人王起飛信心滿滿地說。
