山東費縣熱源長輸供熱管網工程管道全長約43.6公里,是臨沂“十四五”能源發展規劃集中供熱重點工程,也是積極響應國家“碳達峰”“碳中和”戰略決策部署的重要舉措,更是臨沂市有史以來投資最大、路徑最長的跨縣域長輸供熱項目,該項目于2022年6月29日全線開工建設。
祊河寬438米是淮河流域泗沂沭水系沂河的最大支流,在施工中2條管道需橫穿兩岸,采用傳統的供熱管道打樁架空式,不僅在生態保護方面存在缺陷,而且影響著防洪和正常通航。采用盾構法下穿祊河,對周邊環境影響小,更利于生態保護,由于盾構最大埋深24米,加上河道地層為硬巖地質,給施工帶來巨大挑戰,下穿祊河施工成為全線的最大“攔路虎”。
為確保施工順利推進,中鐵十五局城軌公司項目聯合設計研發了“沂蒙一號” “沂蒙二號”泥水平衡盾構機,該盾構機長53米,開挖直徑3.82米,總重185噸,是山東省目前投入使用直徑最小盾構機,也是山東省泥水盾構下穿河流中埋深最大、地層最硬、地質最為復雜的全斷面硬巖盾構工程。
該盾構機采用復合式硬巖刀盤設計,整機采用分機分體始發工藝,創新采用了高承壓密封技術,主驅動可靠性技術,和小直徑拼裝技術,兩臺盾構機,分別于2月上旬、3月上旬,順利實現盾構始發。

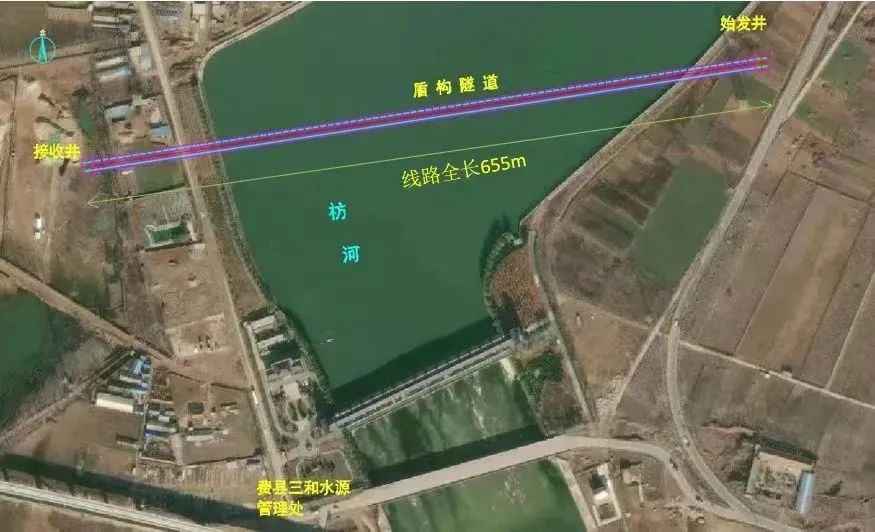

據了解,盾構穿越祊河段長約655米,掘進地層為全斷面中風化石灰?guī)r,平均巖層強度為80兆帕。盾構機在長距離、高水頭、全斷面硬巖下掘進刀具磨損嚴重,換刀作業風險大。

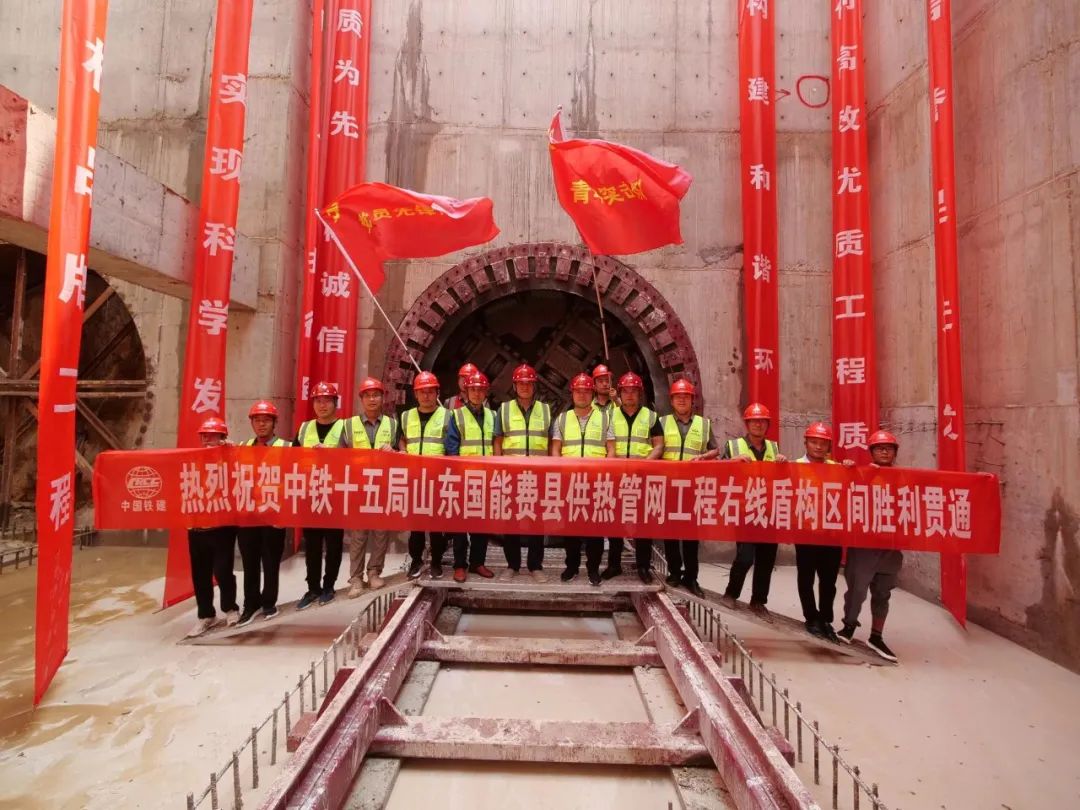

施工期間,建設者一方面對盾構機提升改造,另一方面嚴控盾構掘進參數,不斷提高盾構機的適應性,通過止水環箍封住已成型隧道過水通道、改進同步注漿配比及施注管理、對裂隙中高富水破碎帶進行超前注漿等舉措,確保盾構機成功穿越祊河風險帶,該段盾構隧道右線的貫通,不僅為左線“沂蒙一號”盾構機,9月底完成掘進貫通積累了寶貴的經驗,而且也為全線隧道按期貫通奠定了基礎。
據悉,該項目建成后可通過大溫差技術實現熱源高效遠輸,向臨沂北部城區提供最大供熱能力約3000萬㎡,屆時將解決北城新區熱源掣肘難題,有利于緩解中心城區供熱熱源緊張局面,保障北城新區中長期供熱發展需求。
